中國電力網訊 5月5日,大唐長山熱電廠1號機組C級檢修全面開工,此次檢修重點工作是排查發電機組內部狀態、解決汽輪機高溫緊固件材質疲勞蠕變問題、消除鍋爐四管泄漏隱患。計劃工期25天,需完成總項目952項,其中標準項目927項,一般特殊項目25項。為確保檢修工作安全、優質、按期完成,我廠從組織管理、安全管理、過程管理、現場管理等方面提出具體措施辦法,明確“責任田”,確保檢修工作安全順利完成。

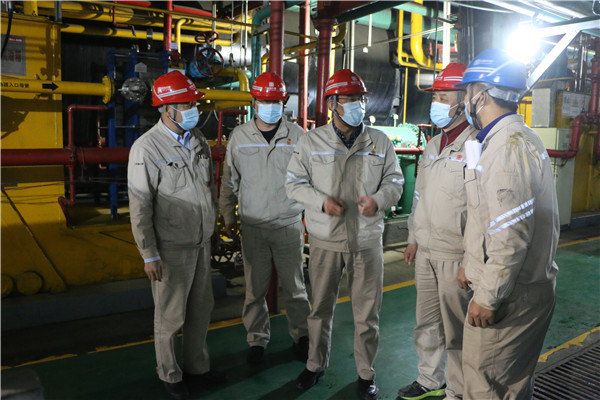

組織管理科學化。該廠提前謀劃、精心部署,制定檢修管理手冊,召開C級檢修動員會,成立以廠長和黨委書記為組長的檢修組織機構,分設指揮協調組、安全監察組、質量驗收組等工作小組,明確任務,落實責任。廠長劉會東著重強調此次檢修工作是今年特別重要的一項工作任務,是完成今年各項任務目標的重要保證,各參修單位要安全第一,精準發力,確保機組修后安全、可靠、經濟、環保運行。同時,每日召開C修平衡會,總結當日檢修工作、工期進度,協調解決檢修中出現的問題。實施C修日報工作制度,有效發揮質量監督管理體系作用,對檢修的質量、工期嚴格把關,確保優質、按期完成檢修任務。
安全管理嚴格化。該廠貫徹“安全生產無小事 一萬減一等于零”的安全理念,結合上級公司“集中整治”“六查六嚴”“安全生產大整改”等工作要求,嚴格執行“兩票三制”,工作中做到“四不傷害”,堅持開展班前、班后會,工作前進行“三講一落實”,對工作現場的危險點和安全措施布置到位、執行到位,落實好相關控制措施,杜絕習慣性違章行為的發生,嚴格遵守《有限空間作業施工管理規定》相關要求,執行“三措兩案”,堅持寧聽罵聲、不聽哭聲的原則,安全網人員嚴看死守,層層把關,對各檢修小組進行監督檢查。加強外委隊伍安全管理,審查施工人員的資質,檢查電動工器具、專用工具等是否合格,定期檢查施工過程的防疫情況,從源頭上杜絕不安全事件發生。
過程管理精細化。該廠注重檢修過程管控,要求各專業技術人員對檢修質量嚴格把關,嚴格執行驗收程序。所有項目的過程控制和質量驗收實行簽字責任制和質量層級把關制,做到項項有章可循、有人負責、有據可查、有監督和考核。全面開展1號機組檢修競賽,從安全質量、文明生產、宣傳報道等多個方面構建立體網絡,營造濃厚的“一盤棋”氛圍,推動檢修工作的圓滿完成。

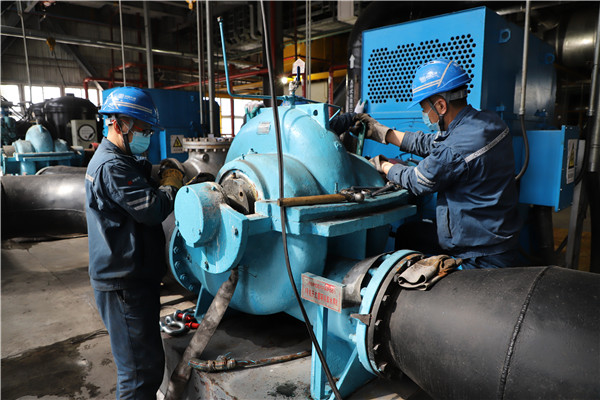

現場作業標準化。各專業對設備檢修前運行狀態和檢修安全風險進行了系統分析,編制作業指導書、制定風險防控措施,規范檢修作業內容和標準,確保人員和設備安全。工作中,檢修人員認真執行C修管理制度和技術措施,嚴格按照檢修工藝規程和標準進行檢修,將以往機組大小修積累的成功經驗運用機組C修當中,切實做到人員、操作安全規范,確保檢修任務安全有序進行。
截至目前,各專業組已完成了部分設備解體工作,參修人員統一思想,攻堅克難,強化隱患排查、注重質量管理,確保安全、優質、高效完成各項檢修任務,為圓滿完成全年各項工作任務目標提供有力保障。
