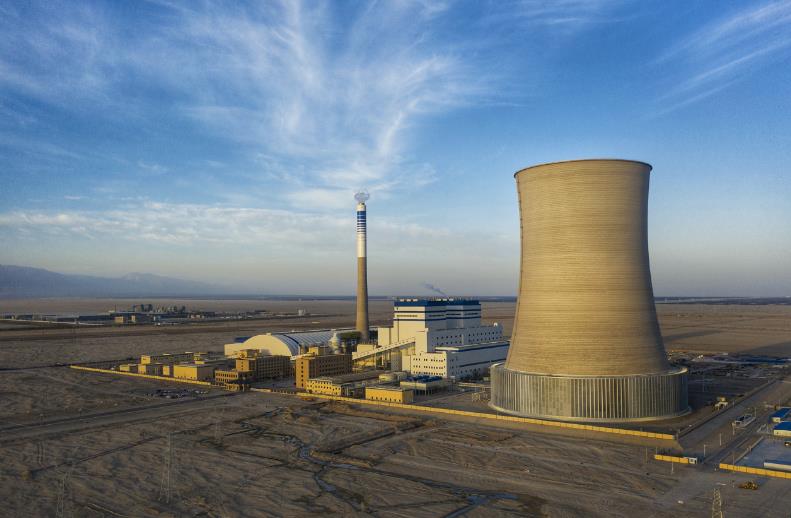

10月31日,新疆特變樓蘭若羌熱電聯產工程2臺35兆瓦1號機組完成168小時滿負荷試運行考核并投入使用。機組運行期間,各項指標正常,運行狀態平穩。
該項目位于新疆巴州若羌縣境內,新建2臺35萬千瓦超臨界雙抽間接空冷凝汽式汽輪發電機組及配套鍋爐,其中1號機組由浙江火電承建。1號機組自2023年3月5日鋼結構開吊以來,順利完成廠用受電、鍋爐水壓試驗、定子吊裝、汽輪機扣缸、鍋爐點火、沖管、汽輪機沖轉、并網發電、滿負荷試運行等各里程碑目標,歷時19個月零26天的艱苦奮戰,迎來了1號機組安全、優質的投產移交。
該項目建成后,將進一步保障園區區域電力、熱力供應需要,替代區域小熱電機組和采暖小鍋爐,提高集中供熱普及率和供熱可靠性,有利于提高資源綜合利用效率,改善當?shù)丨h(huán)境,滿足若羌縣及巴音郭楞地區電力負荷增長需要,提高當?shù)仉娋W(wǎng)供電可靠性,促進若羌經濟社會的可持續發展。(周鼎)
