99re6这里只有精品视频高清|欧美三黄在线观看视频|亚洲精品成人无码区一在线观看|中文字幕欧美无线码在线二区|

當前位置: 首頁 > 發電 > 項目建設

華龍一號批量化首堆漳州核電1號機組外穹頂吊裝成功

新華網發布時間:2023-02-20 09:08:58

  2月17日,我國自主研發的三代核電華龍一號批量化建設首臺機組——中核集團漳州核電1號機組外穹頂成功吊裝,標志著該機組主體結構工程施工完成,為后續安裝冷試及并網發電奠定堅實基礎。

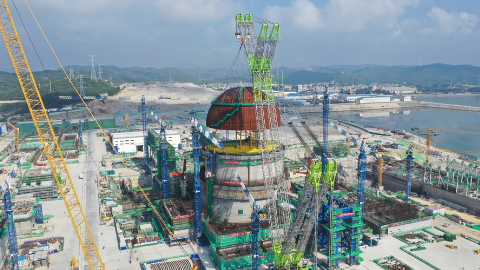

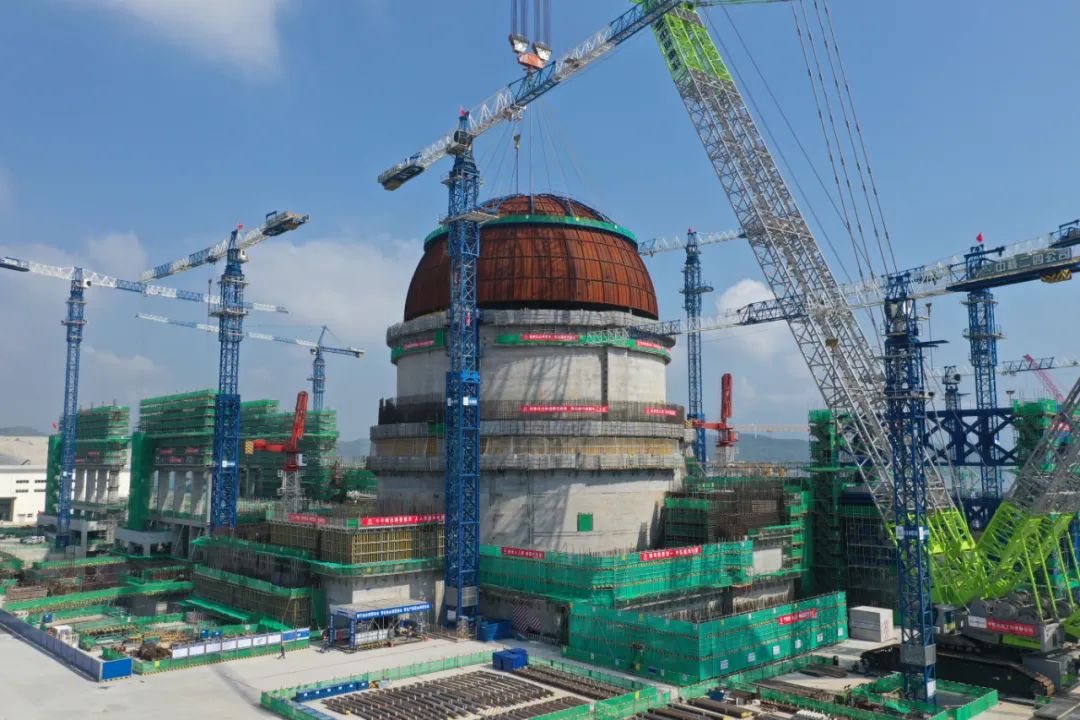

  當天,隨著風速測量符合標準,漳州核電現場總指揮一聲令下,吊車緩緩將重約420噸的外穹頂吊離地面,經過變幅、升鉤、行走平移、調整等一系列高精度動作,在反應堆廠房外層安全殼筒體上平穩落鉤。

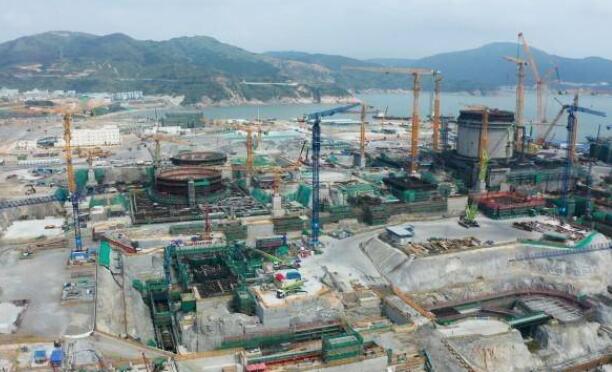

  外穹頂鋼襯里為華龍一號的主要鋼結構,位于核島頂部,是一個直徑約55米、高度約13米的多曲面組合殼體,由五層共89塊預制單元體構件組成,主要功能是充當外穹頂頂部混凝土模板。該機組內穹頂已于2021年10月吊裝完畢,內外兩層穹頂對應華龍一號雙層安全殼,本次升級將進一步提升機組安全性。

  對于華龍一號批量化建設首臺機組,漳州項目團隊設計了系統高效的管理體系,不斷優化施工工藝,用技術創新賦能高質量工程建設。面對外穹頂直徑大、壁薄、變形等問題,設置了專用吊具和16個吊點,使重心位置最大程度接近外穹頂中心垂線,確保吊裝順利;將以往傳統腳手架模板體系優化為一體式鋼結構整體模塊,不僅從根本上避免了腳手架施工和使用中的安全風險,也讓華龍一號土建總工期優化3至4個月;采用類似“環形積木堆疊”的核島筒體模塊化施工極大減少了碳排放;無導軌焊接機器人的應用提升了施工工效和美觀度。

  此外,考慮到外穹頂吊裝的重要性和復雜性,項目團隊提前梳理吊裝前各項先決條件,模擬吊裝路線,并反復演練,開展安全、質量專項檢查,為外穹頂吊裝工作順利完成做好充分準備。

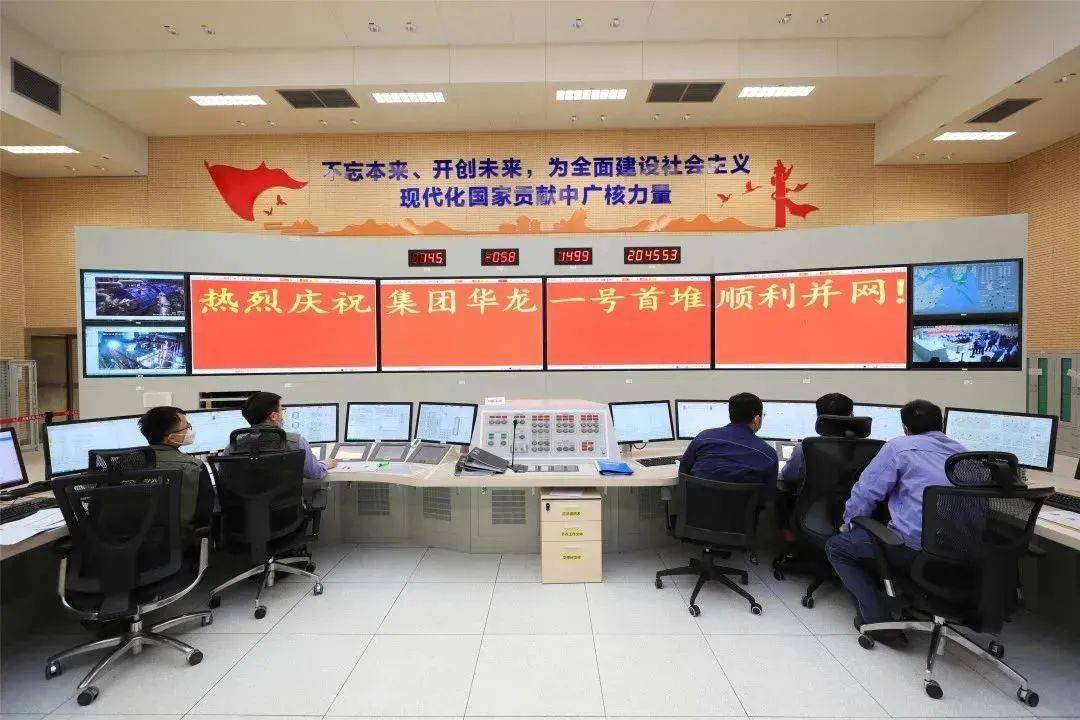

  華龍一號是中核集團加快實現高水平科技自立自強和落實國家“雙碳”戰略的重要成果,也是全球唯一按期建成投產的三代核電首堆工程,首批4臺機組已全部建成投運,標志著我國核電技術水平已經躋身世界前列。目前國內批量化建設進展順利,已經成為當前世界核電市場上最具競爭力的三代核電機型之一。

  據了解,華龍一號每臺核電機組每年發電超100億度,能夠滿足中等發達國家100萬人口的年度生產和生活用電需求,相當于每年減少標準煤消耗312萬噸,減少二氧化碳排放816萬噸,植樹造林7000多萬棵。

評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
