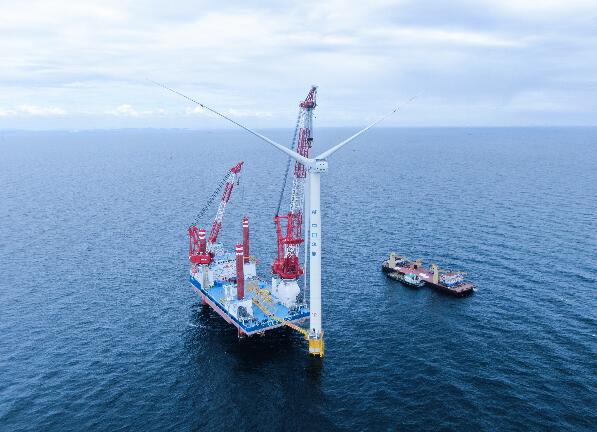

9月11日,從早晨5點到晚上10點,經過一個完整潮漲潮落周期內的不懈努力,越南薄寮三期(141兆瓦)海上風電總承包項目海上風機基礎首根基礎試驗樁順利達到設計高程。此次試驗樁打樁取得了豐富的試驗成果,為風機基礎設計復核及指導后續打樁作業提供了有力的支撐。
越南海上風電項目自合同簽訂以來經歷了重重困難,受新冠疫情影響,項目人員及材料、船機資源無法按期進場等。然而中南院項目部人員愈挫愈勇,努力克服重重困難,終于實現了薄寮項目這根長71米、直徑1.4米的試驗鋼管樁的成功施打。項目部組織業主SWE和業主代表TE一起對此次試驗樁打樁作業進行了全過程旁站及檢查。這根“定海神針”,把項目海上部分施工推上了正軌,為保障項目后續順利履約創造了有利條件,也為確保我國首個海外風電總承包項目的順利實施建立了強有力的信心。
項目背景:越南薄寮三期(141兆瓦)和朔莊一期(30兆瓦)海上風電總承包項目分別位于越南相鄰的薄寮及朔莊省,總裝機容量171兆瓦,共安裝57臺金風3.3兆瓦風力發電機機組,其中薄寮項目新建一座220千伏陸上升壓站,朔莊項目新建一座110千伏路上升壓站,計劃整個風電場57臺機組于2021年10月31日前實現并網發電。
評論
